東京スカイツリー® のつくり方
オンライン カジノ 軍資金のリフトアップ工法
未知の高さを解決する切り札
採用された「オンライン カジノ 軍資金リフトアップ工法」のメリット
アンテナ用鉄塔「オンライン カジノ 軍資金」のつくり方には、さまざまな方法があります。

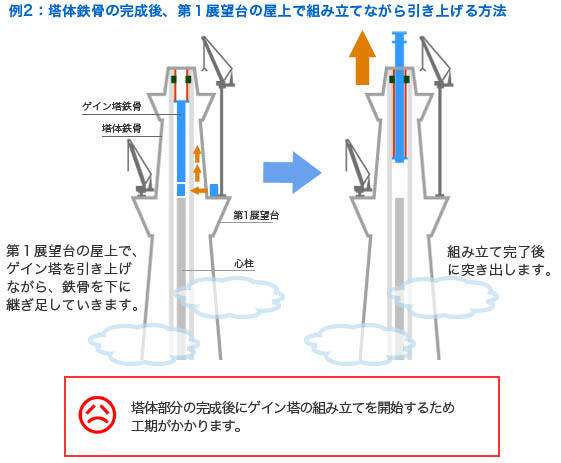

すべてを組み上げた後で最終的な高さへ引き上げる「オンライン カジノ 軍資金工法」も多岐にわたり、一般的には次のような例が考えられます。
上記2例の方法はいずれも、工期の短縮や未知の高さに対する問題が抜本的に解決していません。
そこで今回は、工期を短縮し、安全面・品質面も向上する画期的でダイナミックな手順のオンライン カジノ 軍資金工法を採用することにしました。その手順とメリットは次のとおりです。
東京スカイツリーで採用するオンライン カジノ 軍資金工法
オンライン カジノ 軍資金工法は、世界一の高さの電波塔の安全・品質を確保し、効率良い建設を可能にした立役者といえます。超高層ビル1棟分ほどの大きさの構造物を634mも引き上げることは前例がなく、工事全体のなかで最大の見せ場となる技術です。
オンライン カジノ 軍資金工法の手順

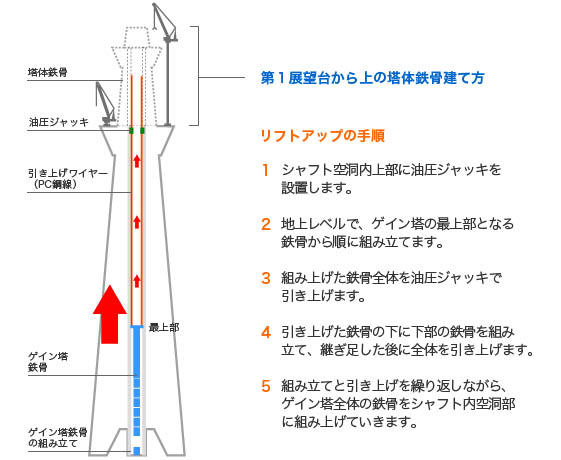

PHASE1
第1展望台より上の鉄骨建て方工事と並行して、シャフト空洞内でオンライン カジノ 軍資金の組み立て工事を開始します。
PHASE2
シャフト空洞内のオンライン カジノ 軍資金の組み立てが完了した後、吊点を下部に吊り替えます。
PHASE3

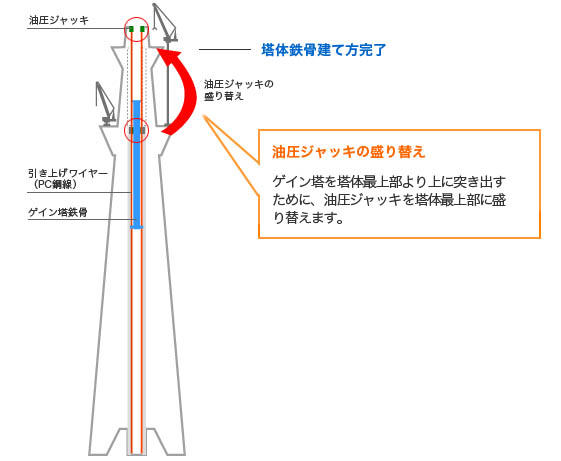

塔体鉄骨建て方が完了した後、油圧ジャッキを盛り替えます。このとき、シャフト内空洞部ではオンライン カジノ 軍資金が組み上がっています。
PHASE4
オンライン カジノ 軍資金にアンテナを取り付けながら突き出していきます。
- ※心柱 鉄筋コンクリート造の円塔で、重りとしてタワーの揺れを軽減する役割を担います
