プロジェクト最前線
オンライン カジノ スロット 無料にトンネルをつくる
第2木の根オンライン カジノ スロット 無料設置工事(その2)、木の根オンライン カジノ スロット 無料補強工事
2012. 10. 05
成田国際オンライン カジノ スロット 無料で進む、新設と補強、2つのトンネル工事。それはアスファルトの続く広大な敷地の片隅で技術を駆使して繰り広げられる、オンライン カジノ スロット 無料の基盤造りだ。
誘導路をこちらに向かってくる飛行機が現場の手前で迂回(うかい)する。掘削中の現場の真上を、その大きな翼が横切った。ここは巨大な飛行機が行き交う、成田国際オンライン カジノ スロット 無料の敷地内だ。 成田国際オンライン カジノ スロット 無料は、1978(昭和53)年に開港。以来、日本経済の国際競争力強化に大きく寄与し、首都圏および東アジアの国際拠点オンライン カジノ スロット 無料として、その役割を果たしてきた。今後、その機能をさらに高めていくためには、オンライン カジノ スロット 無料容量の拡大が不可欠とされる。
そこで、安全で効率的なオンライン カジノ スロット 無料運用に向けた整備工事が進められている。この整備によって国際航空ネットワークが拡充、現在年間23.5万回のオンライン カジノ スロット 無料容量が30万回までに拡大することが見込まれる。大林組が今ここで行うのは、その一環となる工事だ。
新たなオンライン カジノ スロット 無料を造る
誘導路を遮るようにあるのは、「第2木の根オンライン カジノ スロット 無料」の建設現場だ。誘導路の下に片側5.5 mのGSE通路を構築する。GSE通路は、航空機のけん引や積み込みなどを行う特殊車両の専用通路。これで飛行機が地上を占有、発着便の増強を図ることができる。
「飛行機の通り道周辺には制限区域が設けられています。誘導路から55m以内は立ち入り禁止で、高さ制限は40m。クレーンも置けず、その範囲にかかる作業は飛行機の往来がない夜間に行います」。現場を案内しながら副所長の山田が、オンライン カジノ スロット 無料特有の施工環境を説明する。現場は昼夜交代の24時間体制だ。
ここでは、大林組で開発を進めてきた「斜め自立土留め工法」を採用。実用の場として注目されている。

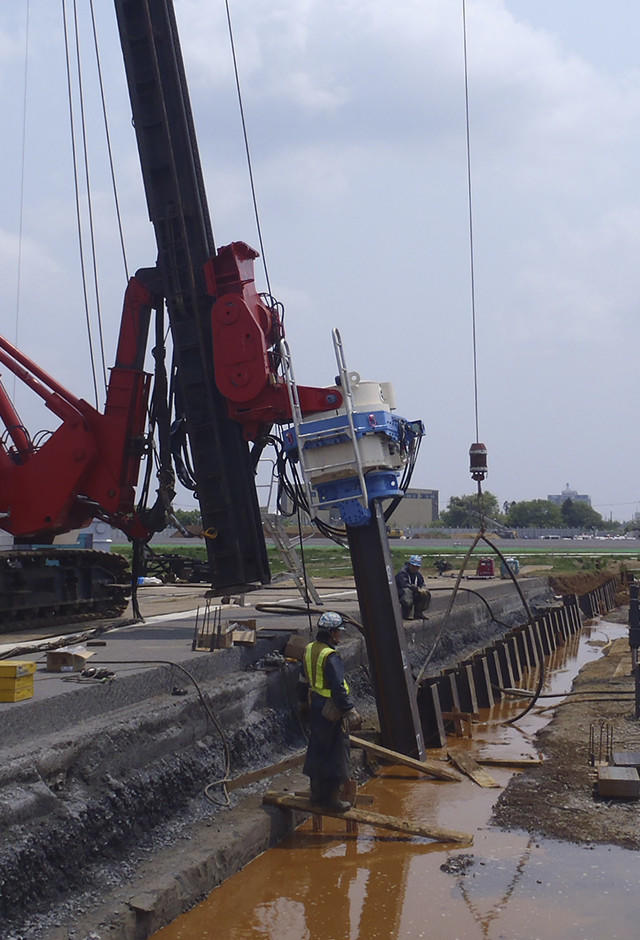

従来工法は掘削面の崩壊を防ぐ土留め壁として地盤に垂直に杭を入れ、垂直に掘削する。対してこちらは上に開いた角度で斜めに杭を入れ、それに沿って台形に掘削する。垂直の壁は土の圧力で内側に倒れようとするが、上に開くように傾斜した壁ではその力が低減される。従って従来工法で倒壊防止のために施す、グラウンドアンカー(※1)や切梁(※2)などが不要になるのだ。
材料も手間も省けて経済的、工期短縮も実現する画期的な工法だ。他現場への展開も期待されている。
-

【従来工法】垂直の土留めが倒壊するのを防ぐため、壁を支えるグラウンドアンカーなどが必要
-

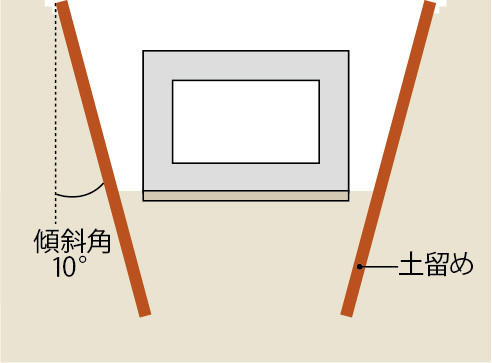

【斜め自立土留め工法】土留め壁を傾斜して構築し、背面土圧を低減。土留め工の安定を確保することで支保工を省略できる

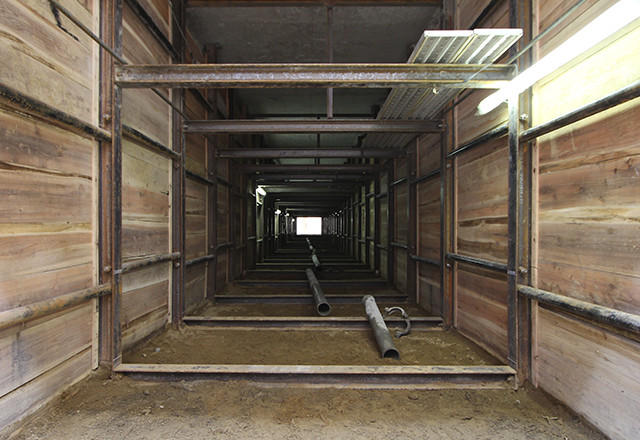

掘削完了後はオンライン カジノ スロット 無料躯体となるボックスカルバート(※3)を設置して土を埋め戻す。ボックスカルバートの設置は、まず6つのピースを組み立ててロの字型の一つのリングを造る。これをさらに、幾つか束ねて1ブロックとし、底に敷いた溝型のレールにパチンコ玉を並べたベアリングを利用して横引きする。今回は11ブロック施工したら、全体の完成だ。
既設オンライン カジノ スロット 無料を補強

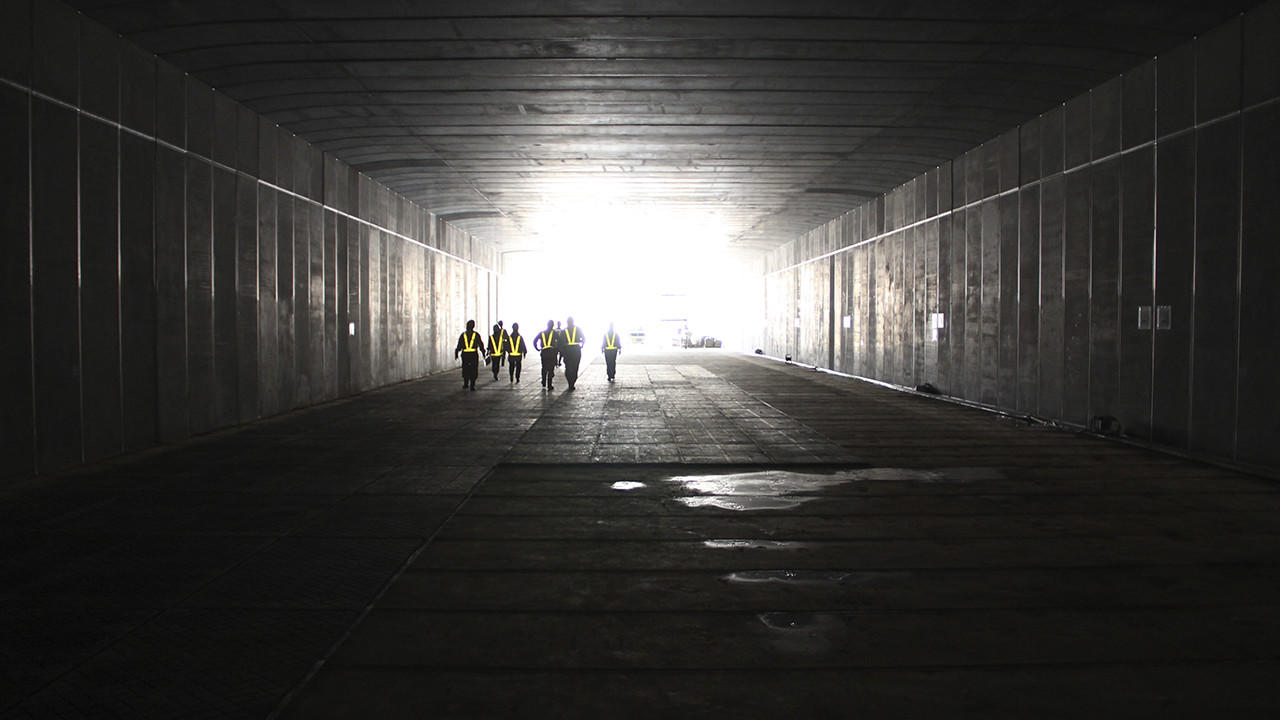

もう一つ進むのは、既にオンライン カジノ スロット 無料の下を走る「木の根トンネル」の補強工事だ。真上に新たな誘導路を整備するため、飛行機の荷重に耐えうる強度を持たせるのが目的。トンネルには一般道路や鉄道など、5路線が通る。これらを通行止めにすることなく補強するという繊細な工事だ。

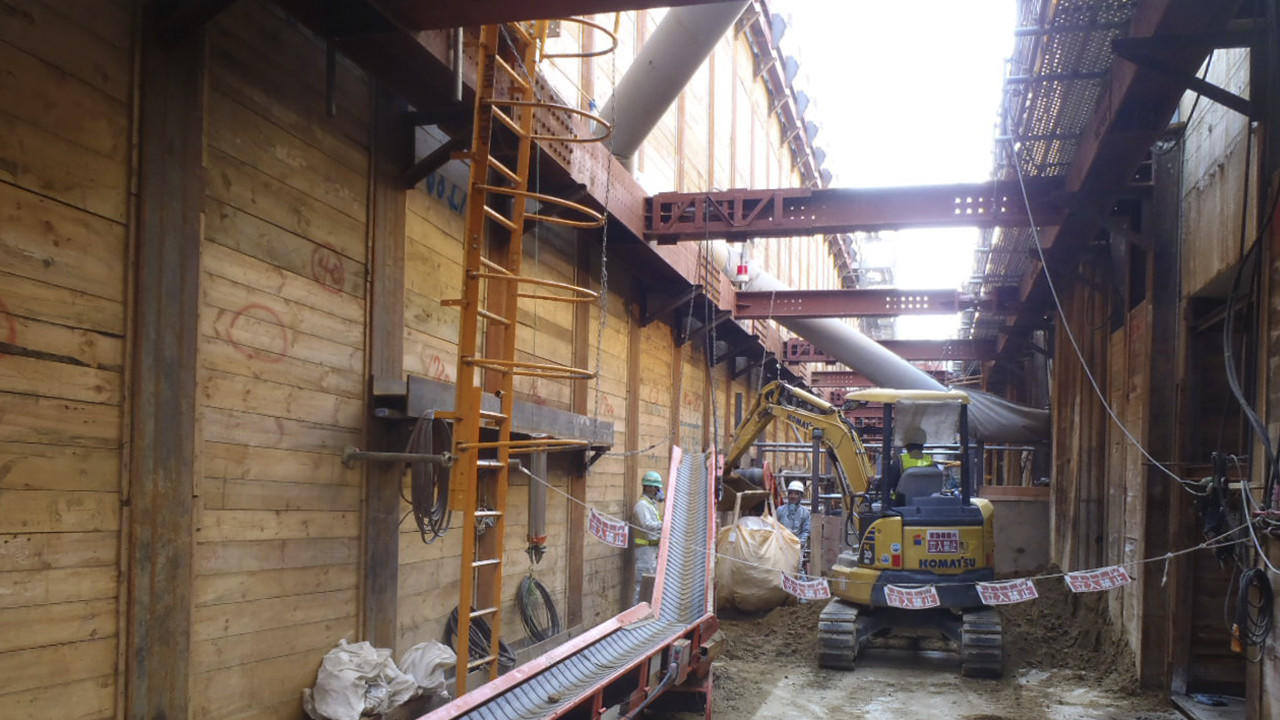

現場では既存オンライン カジノ スロット 無料周囲の土が取り除かれ、その形があらわになっていた。オンライン カジノ スロット 無料の下では、オンライン カジノ スロット 無料と直交して長さ37m、高さ・幅 3m前後の導坑を20本掘削中。開放型半機械掘りシールドを5機投入し、両側の側壁に沿って造られた立坑から立坑まで、オンライン カジノ スロット 無料地下を掘り進める。 鉄道や車が通るオンライン カジノ スロット 無料のすぐ下で堅い地盤を掘る作業に、連日試行錯誤だ。
貫通したら中に鉄筋を組み、高流動コンクリートを打設する。隙間なく充てんするため、上半分には膨張剤を混ぜた高流動コンクリートを使用。カメラやセンサーを設置して、コンクリートの様子を確認しながら作業する。

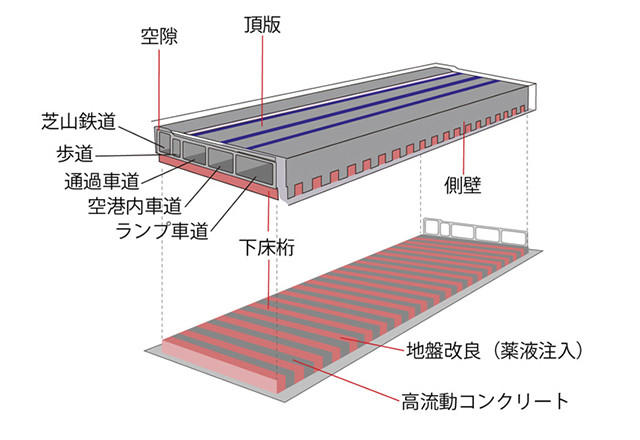

20本の導坑と交互に配される地山は薬液を注入して地盤改良し、強度を確保。こうして、コンクリートと地盤改良部分が交互に連なる梁構造が形成され、オンライン カジノ スロット 無料を下で支える下床桁が完成する。
オンライン カジノ スロット 無料の左右にはコンクリートの側壁、上には頂版を設けるが、オンライン カジノ スロット 無料が直接荷重を受けないように、オンライン カジノ スロット 無料との間にそれぞれ15cm~20cmの空隙を設ける。この施工は今後の課題。微妙な空間の確保に、いかなる手法で臨むか。ここに現場の工夫が求められている。
現場所長の坪井は言う。「入札時に行った技術提案の実施に向けて、社内関連各部門の支援を受けて取り組んでいますが、そこであらためて実感するのは大林組の組織力。この組織力を強みに、職員一同頑張っていきます」
世界をまたぐあまたの飛行機が、大地を蹴って空へゆく。さらなる発展を遂げようとする日本の玄関口、成田国際オンライン カジノ スロット 無料。その基盤を支えるのが土木の力だ。
(取材2012年6月)
- ※1 グラウンドアンカー 土留め壁が内側に倒れないように、土留め壁に開けた穴から鋼線などを挿入し、セメントモルタルを注入して、地中の基盤部分から土留め壁を引っ張って支えること
- ※2 切梁 向かい合った土留め壁と土留め壁の間を、H型鋼などを用いて突っ張って支えること
- ※3 ボックスカルバート 地中に埋設される箱型の構造物
工事概要
【第2木の根オンライン カジノ スロット 無料設置工事(その2)】
| 場所 | 千葉県成田市成田オンライン カジノ スロット 無料内 |
|---|---|
| 発注 | 成田国際オンライン カジノ スロット 無料 |
| 設計 | 日本工営 |
| 概要 | 土工3万m3、H鋼親杭横矢板、除去式グラウンドアンカー工一式、プレキャストボックスカルバート設置、延長94m |
| 工期 | 2011年12月~2013年1月 |
| 施工 | 大林組 |
【木の根オンライン カジノ スロット 無料補強工事】
| 場所 | 千葉県成田市成田オンライン カジノ スロット 無料内 |
|---|---|
| 発注 | 成田国際オンライン カジノ スロット 無料 |
| 設計 | 日本工営 |
| 概要 | 土工2万4,000m3、躯体工1万3,800m3、下床桁掘削:半機械式矩形シールドによる掘進20本 |
| 工期 | 2011年6月~2013年1月 |
| 施工 | 大林組 |
